  11月4日,立新能源110千伏升压站主变压器安装完成,标志着木垒县250万千瓦风电项目升压汇集站建设全面进入电气设备安装阶段,为实现年底并网目标奠定了坚实基础。

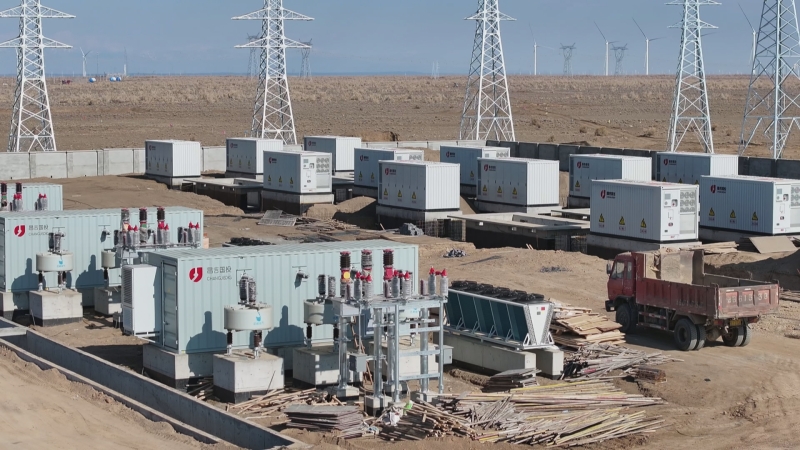

在立新能源110千伏升压站施工现场,工人们正忙着组装主变压器配件。王梦君 摄

  当天上午,在立新能源110千伏升压站施工现场,吊车挥舞着巨臂,不断为施工人员运输物料,现场一派热火朝天的施工景象。

  新疆立新能源股份有限公司项目经理伏斌斌说:“目前,所有电气设备均已到场,正在开展1号主变、2号主变安装工作,预计3天后完成全部安装工作。接下来,我们将严格落实电气设备安装、调试、实验及各项验收工作,确保110千伏升压站能够按照节点计划达到反供电条件,为木垒县250万千瓦风电项目如期并网打下坚实基础。”

  当天,在昌吉国投京什克220千伏升压汇集站施工现场,部分设备已到场,工人们正在进行主变压器附件安装以及开关柜母线安装工作。

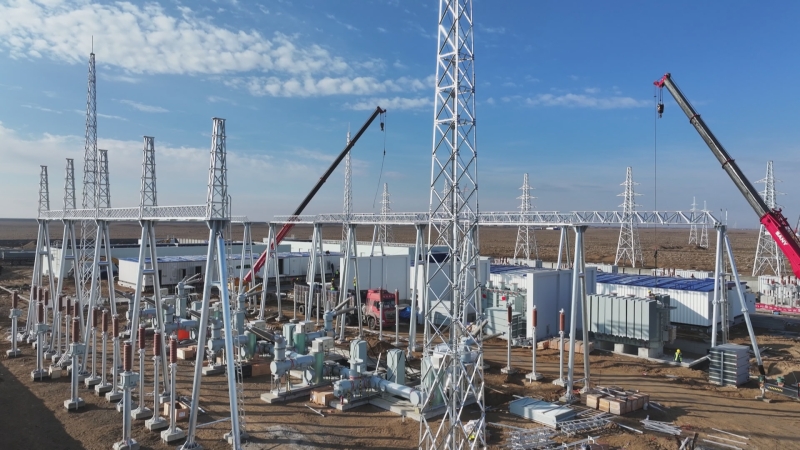

昌吉国投京什克220千伏升压汇集站施工现场。哈拉哈提 摄

  昌吉国投京什克220千伏升压汇集站项目负责人李佳佳说:“昌吉国投京什克220千伏升压汇集站主要负责木垒县250万千瓦风电项目中昌吉国投、国家电投、双杰三家风场的电量汇集工作。目前项目进入了电气安装阶段,计划12月上旬电气设备安装完成,力争年内完成并网工作。”

  据了解,木垒县250万千瓦风电项目共建设3个升压汇集站,包括昌吉国投京什克220千伏汇集站、叶勒森220千伏汇集站和立新能源110千伏升压站。当前,木垒县250万千瓦风电项目进度已达到60%,预计年底可并网发电。建成后,年均发电量达62.5亿度,可节约标准煤187.93万吨,减少二氧化碳排放量623.13万吨。届时,木垒县新能源装机规模将突破1000万千瓦。

  (木垒县融媒体中心记者 王梦君)

[责任编辑:张心洁]
用户评论
0/800
发表

最新评论:

已经到底了!

快关注一些石榴号,每天知晓最新时事

查看更多

扫码下载

石榴云新闻客户端

主办单位:新疆日报社

营业执照注册号:12650000457601957D

互联网新闻信息服务许可证:

65120170002

增值电信业务许可证:新B2-20050008

信息网络传播视听节目许可证:3108311

新ICP备05001646号

举报热线:0991-3532125

涉未成年人举报电话:0991-3532125
