6月21日,在新疆塔城地区托里县庙尔沟老镇广袤的戈壁滩上,一场关乎绿色能源发展的风电项目建设正火热进行。随着最后一方混凝土在暮色中缓缓注入模板,由中建二局承建的新疆塔城托里135万千瓦风电项目首台风机基础顺利完成浇筑。

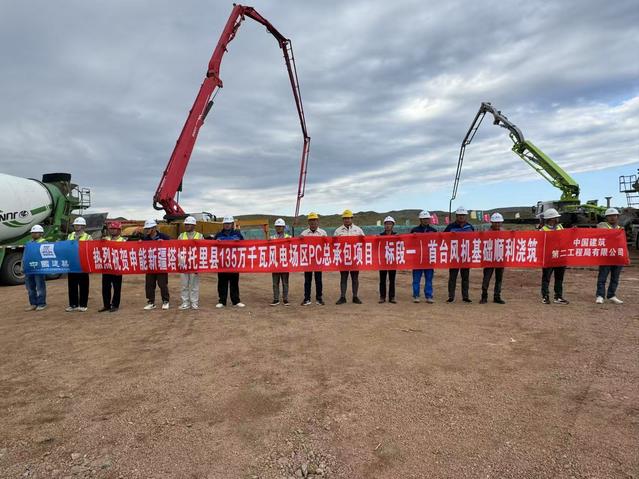

全体人员合影庆祝新疆塔城托里135万千瓦风电项目首台风机基础顺利完成浇筑
现场施工人员的欢呼声、机械轰鸣声与掌声交织,共同见证这一重要时刻。首台风机基础顺利完成浇筑标志着该项目建设取得突破性进展,正式迈入新的阶段。托里135万千瓦风电项目装机容量达442.4兆瓦,规划安装6.7兆瓦与7.7兆瓦型风机,这些 “巨无霸” 风机未来将屹立在戈壁之上,把呼啸而过的风转化为源源不断的绿色电力。

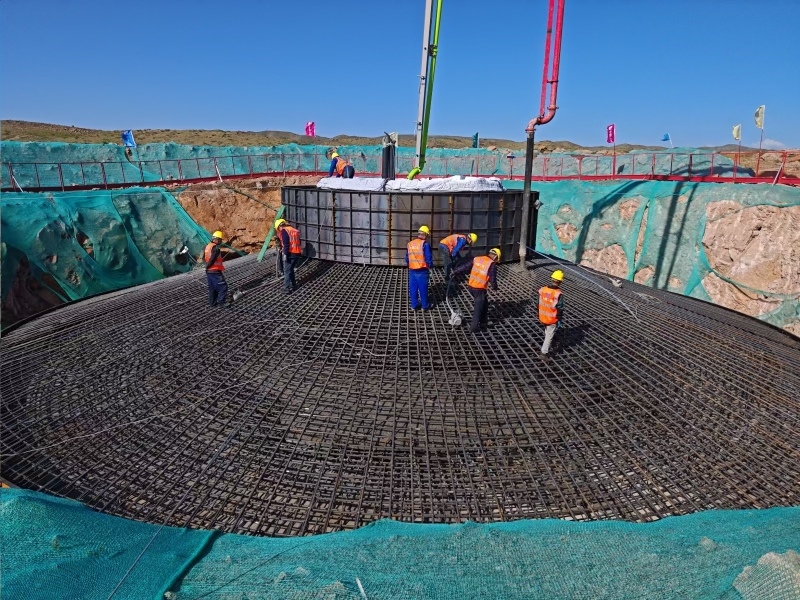

施工人员正在进行风机基础浇筑
浇筑当日,施工现场呈现出一派繁忙而有序的景象。6台混凝土搅拌车在临时道路上穿梭往来,车身上沾染的尘土与戈壁的颜色融为一体;2台泵车伸展着长长的臂架,如同钢铁巨臂,将混凝土精准输送到指定位置;数十名施工人员身着醒目的反光工装,在模板旁各司其职、紧密配合。监理、业主以及项目部现场管理人员齐聚现场,为浇筑的顺利完成保驾护航。为确保浇筑质量,项目团队经过多次试验与论证,最终决定采用特殊配比能够抵御当地的低温环境的Ca40抗冻混凝土。
施工过程中,施工人员严格控制塌落度在160-200mm区间,每浇筑50厘米就进行一次细致振捣,手持振捣棒的工人全神贯注,时刻观察混凝土的密实情况,确保无气泡产生。在12小时的连续奋战中,现场人员坚守岗位,没有一丝一毫的懈怠。最终,在各方的共同努力下,857立方米混凝土顺利浇筑完成,经检测,各项指标均符合设计标准,为后续风机吊装奠定了坚实基础。
首台风机基础浇筑成功,不仅是对前期技术方案的验证,更为后续大规模施工积累了宝贵经验。接下来,中建二局新疆托里风电项目部将以此次浇筑为契机,进一步优化施工组织,细化施工流程,加快项目建设进度。中建二局新疆托里风电项目部将继续发扬攻坚克难的精神,严格把控工程质量与施工安全,力争项目早日并网发电。

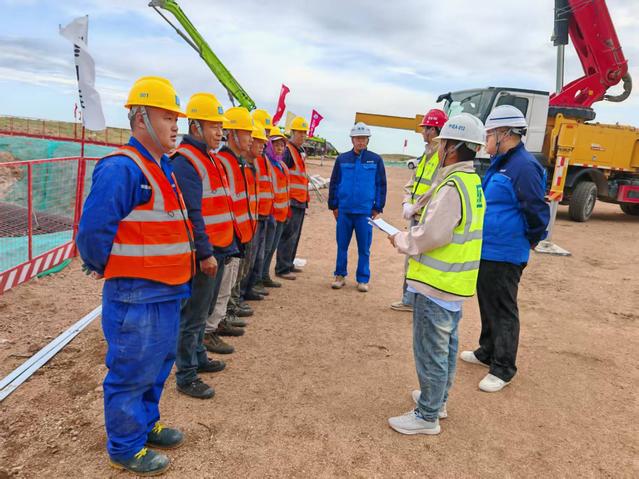

浇筑前安全技术交流
(通讯员 陈善娣)
