2月10日,大年初一。
“今天是立春第七天,气温升到了零下七八摄氏度,风力也没前几天大了。一年岁首新开局,我们朝着2024年的施工目标奋进吧!”这天清晨,徐树梅和同事们吃完一起包的饺子,走出项目部办公楼放了一挂鞭炮,踩着满地红红的鞭炮碎屑,给大家鼓着劲。
头顶上的五星红旗猎猎作响,周围山丘银装素裹。在天山南麓托木尔峰下这个叫“大石峡”的地方,徐树梅和大多数同事已在此至少待了4个年头,度过3个春节。一年有多少天6至8级大风,他们已经数不过来了。
2月9日,新疆大石峡水利枢纽工程工地上,徐树梅(左)和同事在施工作业中。赵紫云 摄
徐树梅是中国能建葛洲坝三公司新疆大石峡水利枢纽工程I标项目部副经理,1999年参加工作后,她参与修建过7个水利枢纽工程,其中6个在新疆。和田县境内的乌鲁瓦提水利枢纽工程、巩留县境内的恰甫其海水利枢纽工程、塔什库尔干塔吉克自治县境内的下坂地水利枢纽工程、阿克陶县境内的布仑口-公格尔水电站工程、莎车县和阿克陶县交界处的阿尔塔什水利枢纽工程,都留下过这位中国能建劳模的身影。“在新疆修水电站20多年,我已把自己当新疆人了。”她说。
然而,操着浓重四川口音的徐树梅,夜深人静时思绪不由得飞向远方重庆的家。新疆大石峡水利枢纽工程属于国家节水供水重大水利工程,是名副其实的“国之重器”,由于工期紧、施工难度大,她来到施工工地后多次放弃回家过年的机会。今年1月中旬,眼看着大坝填筑超1500万立方米,填筑高度超200米,超额完成建设目标,她订购了1月30日回家的机票。
“1月23日,乌什县发生7.1级地震时,我毫不犹豫把机票退了。虽然巡查后,已建设施完好无损,但这个节骨眼上我不能回去,我要留下来确保地震后顺利施工。”徐树梅说,“大石峡水利枢纽工程最大坝高247米,我们今年要全部填筑完毕,填筑部分要沉降6个月才能混凝土浇筑,一天也不能耽误。”

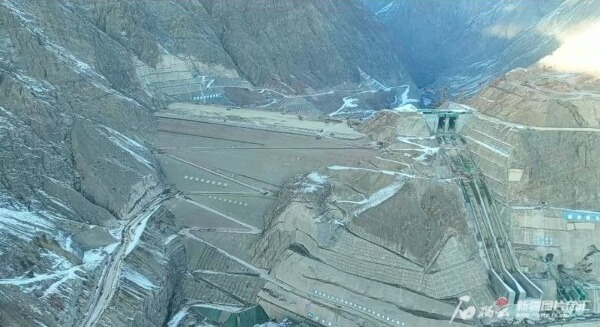

正在建设中的新疆大石峡水利枢纽工程。赵紫云 摄
除夕夜,徐树梅和工地上留下来的近百位同事,热热闹闹地吃过团圆饭后开始和家人视频。她的女儿去年6月在贵州刚参加工作,说好了和妈妈一起回家过春节,妈妈却“爽约”了。母女俩通过手机屏幕互相问候,女儿心疼地问妈妈:“你怎么越来越黑了?”徐树梅笑着说:“戈壁山区风沙大,能不黑吗?我们都懒得涂护肤霜了,涂了也没用。”
白天,徐树梅和同事在绵延到山坡的工地上奔走,她看到从山下拉运物资的买买提·贾如甫,叮嘱他第二天下山还需要采购哪些物资,不能影响员工的生产和生活。买买提拍着胸脯让徐树梅放心,他是喀什人,认为能参与到这个世界第一高混凝土面板坝建设中非常荣幸。“大石峡水利枢纽工程建成后,在解决农田灌溉问题、消除洪旱灾害、实施生态输水等方面作用大着呢!”他说。
在大石峡水利枢纽工程发电厂房施工现场,中国能建葛洲坝市政公司的车有良等员工正检查基坑内的抽水设备。车有良说,抽水系统如果发生故障要及时抢修,确保24小时抽排水不间断,发电厂房主体结构才能顺利施工,“比起小家,大石峡水利枢纽工程工地这个‘大家’更重要。”
2月9日,在新疆大石峡水利枢纽工程发电厂房施工现场,中国能建葛洲坝市政公司的员工正在检查抽水设备。侯俊杰 摄
新疆葛洲坝大石峡水利枢纽开发有限公司总工程师周俊芳介绍,截至目前,大石峡水利枢纽工程大坝填筑超1500万立方米,填筑最高高度已超200米;总计完成发电厂房、溢洪道、联合进水口等部位结构混凝土浇筑48.085万立方米,占混凝土总浇筑量的65.92%;工程累计完成投资超60亿元,占总投资计划的66%,为实现2025年四季度下闸蓄水目标奠定了坚实基础。
(版权作品,未经授权严禁转载。转载须注明来源、原标题、著作者名,不得变更核心内容。)
