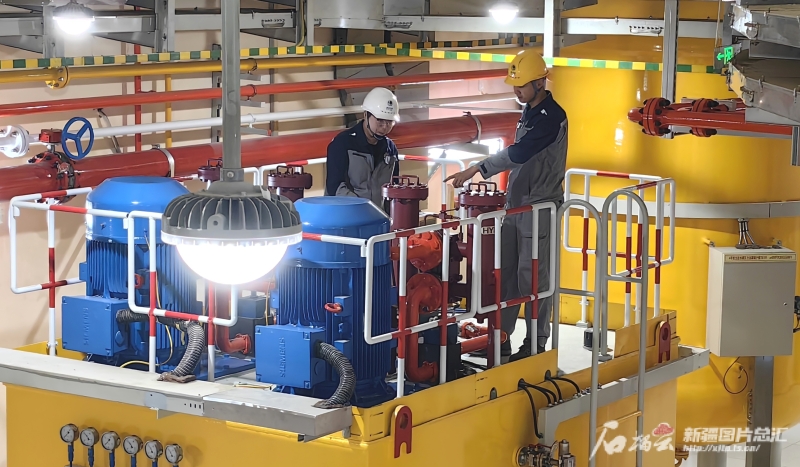

7月17日,在国网新源新疆阜康抽水蓄能电站,运行人员检查4号机组油压装置运行情况。
石榴云/新疆日报讯(记者 李雄心 摄影报道)7月16日,国网新源新疆阜康抽水蓄能电站4号机组进入15天考核试运行,预计8月电站将实现全部机组投产运行。
国网新源新疆阜康抽水蓄能电站是我国西北地区首座投产发电的抽水蓄能电站。该电站位于阜康市,由上水库、下水库、输水系统、地下厂房和地面开关站等部分组成,安装4台单机容量30万千瓦的可逆式水泵水轮发电机组,总装机容量120万千瓦,设计年发电量24.1亿千瓦时,年抽水电量32.13亿千瓦时,以3回220千伏线路接入乌昌电网。
2023年11月,该电站1号机组投产发电,实现了新疆和西北电网调节性电源的新突破。之后不久,2号机组和3号机组也相继投产发电。

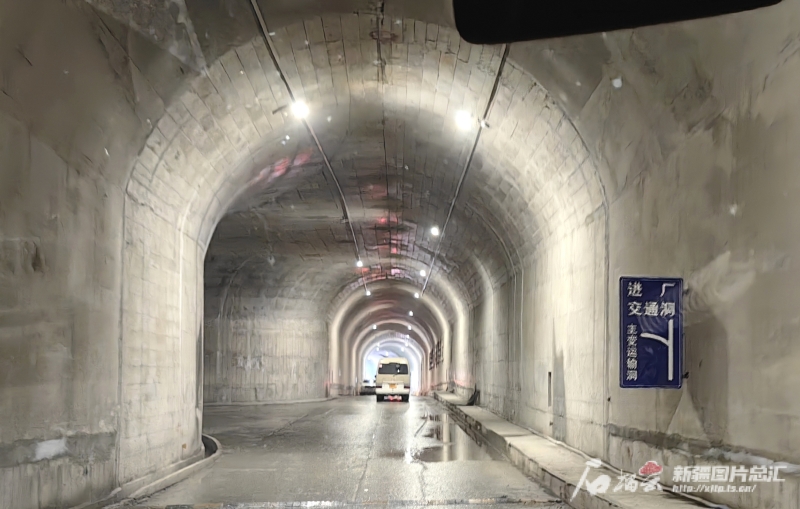

国网新源新疆阜康抽水蓄能电站地下厂房的交通洞(7月17日摄)。
7月17日,值守人员在国网新源新疆阜康抽水蓄能电站中控室对机组运行情况进行检测。
7月17日,国网新源新疆阜康抽水蓄能电站中控室工作人员介绍全场运行情况。

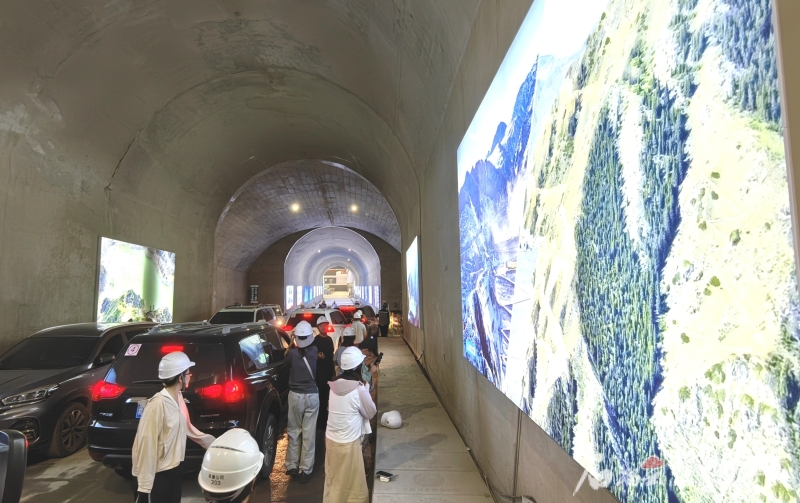

7月17日,采访团一行进入国网新源新疆阜康抽水蓄能电站地下厂房交通洞采访。
7月17日,工作人员在调整国网新源新疆阜康抽水蓄能电站4号机组。
