石榴云/新疆日报讯(记者 逯风暴报道)11月29日上午,南疆首个抽水蓄能电站项目——新疆若羌抽水蓄能电站“新华一号”硬岩掘进机(TBM)在项目供水管线隧洞开始掘进,标志着电站建设进入掘进施工阶段。

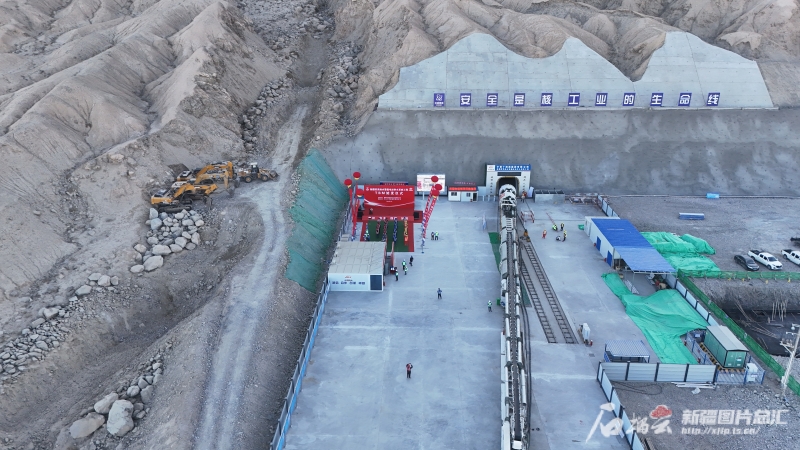

11月29日,若羌抽水蓄能电站“新华一号”TBM开始掘进施工。张新宜摄
中铁十四局集团有限公司新疆若羌抽水蓄能电站供水系统工程项目负责人王云介绍,“新华一号”TBM整机长78米,开挖直径3.53米、最小转弯半径30米,为3.5米敞开式TBM,主要承担项目供水管线隧洞和自流排水洞共计8520米的掘进施工任务。
供水管线隧洞及自流排水洞分别穿越阿尔金山北缘断裂带北支断层,该断层围岩稳定性较差,安全风险高。
为确保“新华一号”TBM顺利始发,项目部针对断层交错、岩石硬度不一等复杂多变的地质条件,合理调配资源,加强组织协调,通过反复勘测、模拟分析,精细调校TBM各项参数、甄选适配刀具、优化施工方案,确保设备系统达到最佳状态,为“新华一号”TBM顺利始发奠定坚实基础。使用TBM掘进,能有效解决洞内施工进度慢、安全性低、施工难度大、作业强度大等问题,使隧洞施工更安全、更高效、更环保。
若羌抽水蓄能电站项目是国家《抽水蓄能中长期发展规划(2021—2035年)》确定的“十四五”时期重点实施项目,由新华若羌抽水蓄能发电有限公司投资建设,总装机容量210万千瓦,设计年平均发电量26.25亿千瓦时,为一等大(Ⅰ)型工程。项目建设期81个月,施工内容主要包括上水库、下水库、输水系统、地下厂房等。
若羌抽水蓄能电站建成投产后,可增强电网调峰能力和快速反应能力,提高南疆区域新能源利用率,并改善电网供电质量,维护电网安全、稳定、经济运行,推动区域绿色低碳发展。
