西气东输四线新疆段主线路管道焊接完成
2023-10-01 21:40:52 石榴云/新疆日报

  石榴云/新疆日报讯(记者 于江艳报道)10月1日,国家石油天然气管网集团有限公司发布消息称:西气东输四线天然气管道工程(吐鲁番—中卫)新疆段主线路管道已焊接完成,工程建设任务取得阶段性成果。

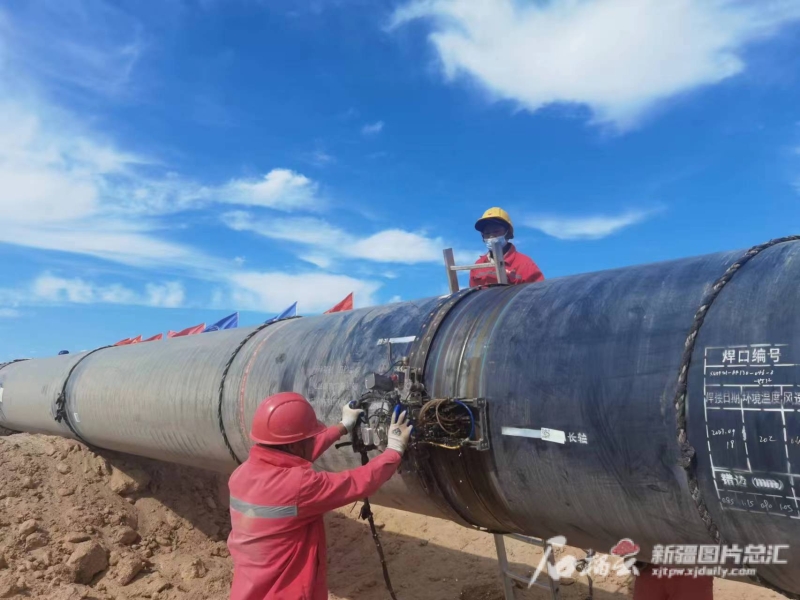

9月18日,西气东输四线天然气管道工程(吐鲁番—中卫)新疆段在进行焊口检测作业。石榴云/新疆日报记者 于江艳 摄

  西气东输四线是国家“十四五”石油天然气发展规划重点项目。吐鲁番—中卫段是西气东输四线核心组成部分,管道全长1745公里,起自吐鲁番联络站,经过哈密,止于中卫联络站,途经新疆、甘肃、宁夏3省区所辖共计17市县。

  “沿线部分地形呈雅丹地貌,起伏较大,石方段等级高,管沟开挖难度较大。”国家石油天然气管网集团有限公司建设项目管理分公司分部经理栗卫臣说,新疆段管道沿线地貌主要以戈壁、荒漠为主,人烟稀少,交通条件、社会依托较差。

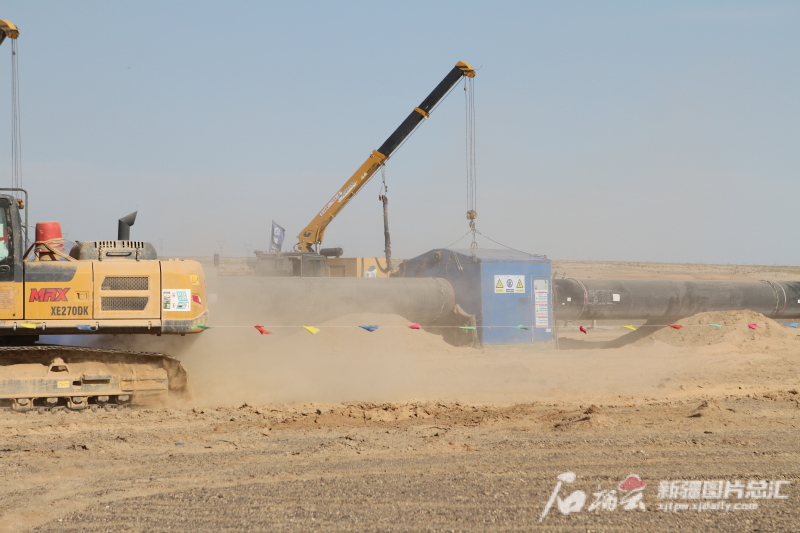

9月18日,西气东输四线天然气管道工程新疆段施工呈现出一派忙碌景象。国家石油天然气管网集团有限公司供图

  西气东输四线新疆段长583公里,沿线设置4座合建站场,设置线路截断阀室18座,大中型河流穿越12处,铁路穿越和二级以上公路穿越共15处。其中,123.7公里管线经过“百里风区”,这一区域八级以上大风年日数达140天。 为此,施工队伍赶在沙尘暴来临前完成“百里风区”管线焊接和下沟任务,并实现部分回填。

9月18日,西气东输四线天然气管道工程(吐鲁番—中卫)新疆段在焊棚内进行全自动焊接作业。国家石油天然气管网集团有限公司供图

  2022年9月28日开工以来,国家管网集团组织参建队伍根据沿线区域季节特点、风险和隐患情况,提前做好大风、沙尘、高温等多种极端恶劣天气分析和预判,结合现场实际倒排工期计划,强化现场组织,合力攻坚克难,全力推进工程建设。

  目前,西气东输四线天然气管道工程正加快场站建设,力争2024年10月建成具备投产条件。

  西气东输四线建成后将与西气东输二线、三线联合运行,进一步完善我国西北能源战略通道,提升我国天然气管网系统的管输能力,提高能源输送的抗风险能力。

(版权作品,未经授权严禁转载。转载须注明来源、原标题、著作者名,不得变更核心内容。)

[责任编辑:阿丽米热·艾斯卡尔]
用户评论
0/800
发表

最新评论:

已经到底了!

快关注一些石榴号,每天知晓最新时事

查看更多

扫码下载

石榴云新闻客户端

主办单位:新疆日报社

营业执照注册号:12650000457601957D

互联网新闻信息服务许可证:

65120170002

增值电信业务许可证:新B2-20050008

信息网络传播视听节目许可证:3108311

新ICP备05001646号

举报热线:0991-3532125

涉未成年人举报电话:0991-3532125
