石榴云/新疆日报讯(记者 于江艳 实习生 阿迪拉·阿力木 通讯员 王晓华报道)7月18日8时46分,吐哈油田吐鲁番鄯善100万千瓦风电项目二标段AF12机位巨型叶片,在空中精准对接轮毂,标志着吐哈油田吐鲁番鄯善100万千瓦风电项目首台风机吊装完成。

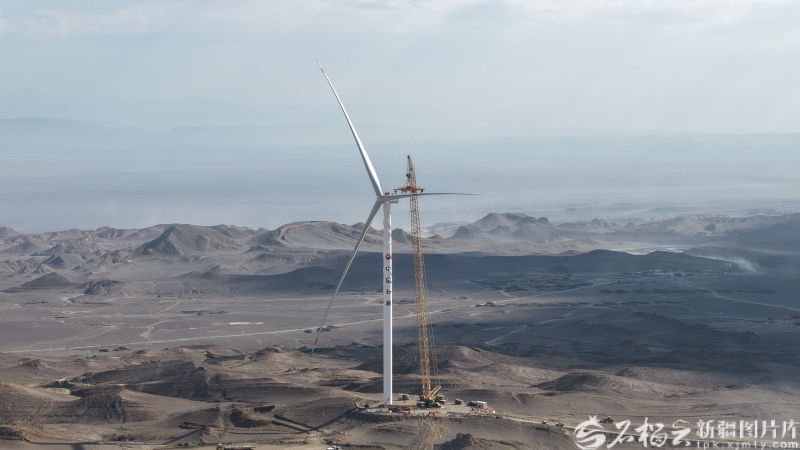

7月18日,吐哈油田吐鲁番鄯善100万千瓦风电项目首台风机吊装完成。罗旋摄
吐哈油田吐鲁番鄯善100万千瓦风电项目是中国石油天然气股份有限公司在疆建设的首个百万千瓦级风电项目。目前,该项目处于规模化风机安装、土建施工平行推进阶段。
该项目地处小草湖三十里风区,夏季极端气温超48℃,塔筒表面温度最高突破70℃,这里大风频发、山路崎岖、砂质地基松软,百吨塔筒、百米叶片大件运输与高空吊装风险极高。6月19日以来,项目施工更是遭遇持续半月的大风、高温天气。团队搭建24小时气象监测网络,执行6级大风停工标准,落实“做两头、歇中间”错峰施工,将核心吊装工序安排在清晨、夜间低温时段,精准捕捉无风作业窗口。

7月10日,吐哈油田吐鲁番鄯善100万千瓦风电项目二标段AF12机位上在进行第三节塔筒吊装工作。王晓华摄
吐哈油田吐鲁番鄯善100万千瓦风电项目是吐哈油田优化能源布局、推进低碳发展的标杆工程,自启动塔筒吊装工作以来,项目部前置统筹、关口前移,提前联合设备厂家、运输单位等召开协调会,开展全流程桌面推演、现场模拟演练,细化设备运输、吊车站位、应急处置等全环节分工,构建多方协同联动施工机制。
面对高温酷暑,现场设置遮阳休息区,配齐防暑物资,落实人员轮班。针对大件运输难点,通过全线踏勘道路,陡坡急弯点位“一点一策”加固拓宽,专人跟车错峰运输,保障重型设备顺利上山。
当前,项目建设稳步推进,风机基础开挖完成159座,进度达99.4%,基础浇筑完成113座,进度达70.6%。项目团队将全力冲刺项目全容量并网投产目标。
据悉,该项目全面投产后,年发电能力可达16.69亿千瓦时,每年节约标准煤50.34万吨,减少二氧化碳排放133.89万吨。
